“大战100天”,昌东2#机组间冷塔封顶完成

金融投资报 2025-09-01 14:57:57
小 | 中 | 大

金融投资网讯(朱帅雷 记者 梅婧)自8月15日“大战100天,完成预定目标”项目建设誓师会后。近日,其亚新疆集团昌东2×660MW项目部传来喜讯,其2#机组间冷塔在全体建设者的奋进下顺利封顶,标志着该项目建设关键节点取得重大突破。

2c532db4a09c494a06779382bfed22d9

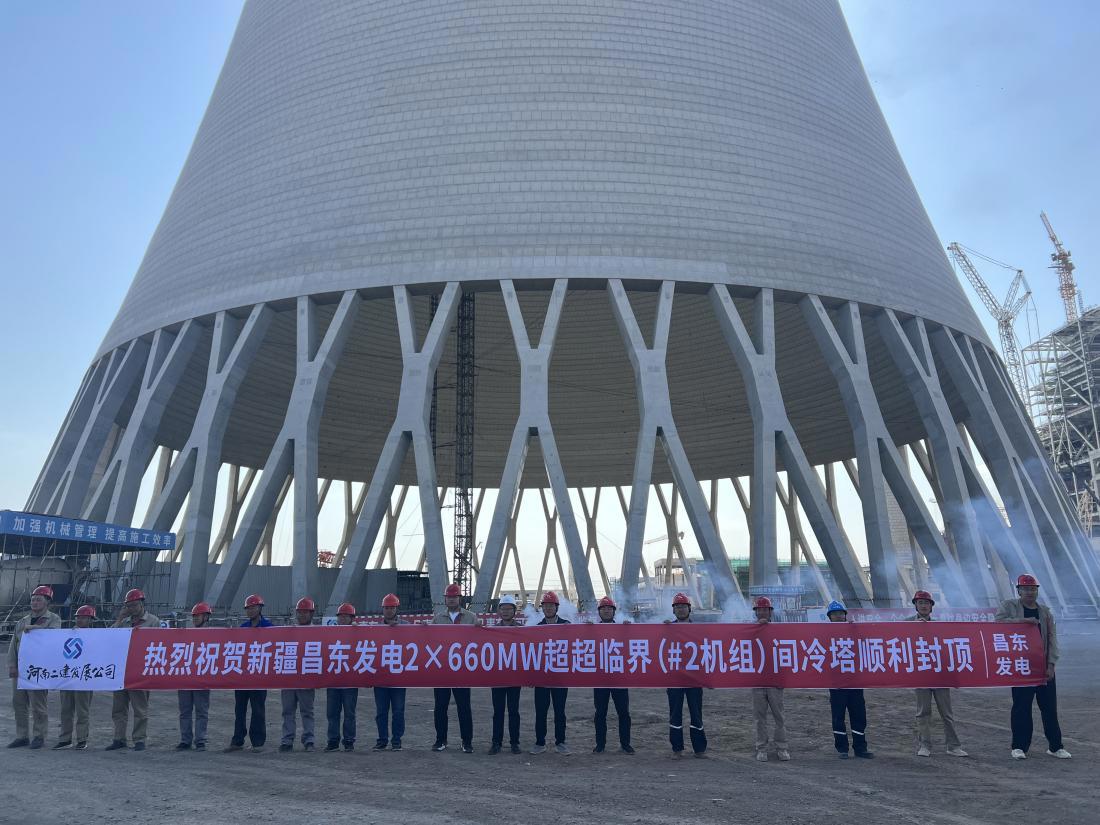

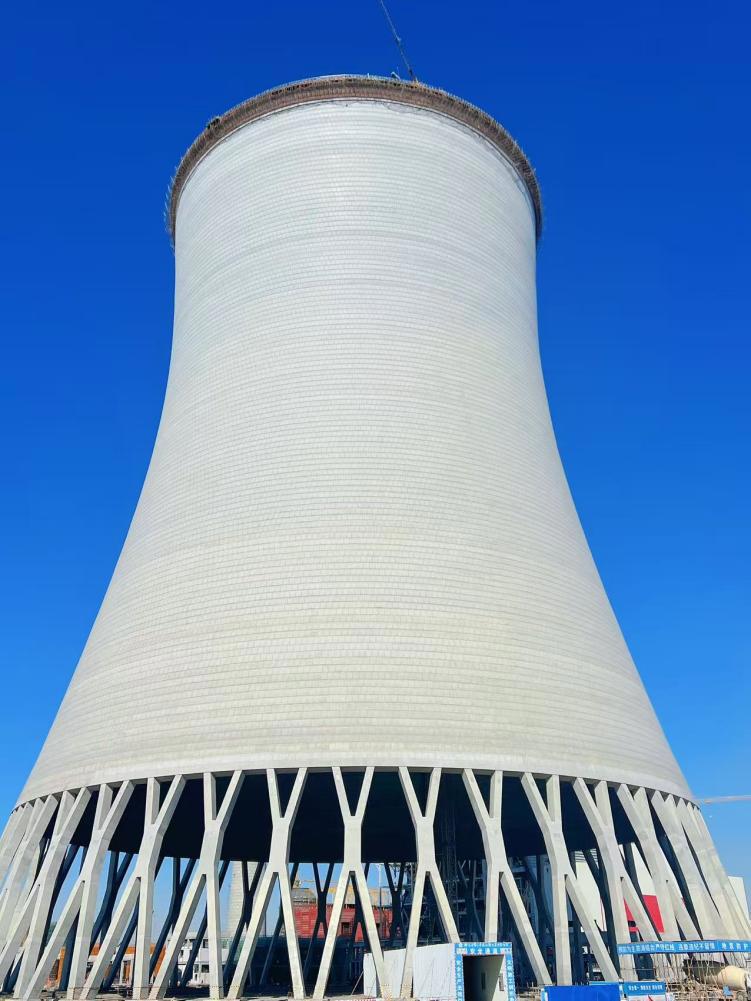

昌东2#机组间冷塔高度186.3米,为昌东2×660MW项目中最庞大、最具标志性的构筑物之一。此次圆满封顶,意味着昌东2#最关键、耗时最长的单体建筑工程顺利完成。下一步,项目建设重心将从前期的土建为主全面转向设备安装加速度阶段。

76c91386487470fcb9f0b7afa5bebb93

昌东2#机组于2024年4月正式开工建设,截至目前锅炉:冷热风道制作已完成、脱硝烟道组合吊装已完成、烟风系统吊装已完成80%、水冷壁吊装已完成80%,制粉系统、磨煤机安装完成,6大风机及送粉管道正紧张有序进行中;主厂房:凝汽器拼装基本结束进入验收阶段,汽轮发电机组本体已就位,抽汽管道已完成60%,辅机已就位,四大管道主管线已基本连通;水处理系统:锅炉补给水车间设备已完成80%;电气厂用电系统盘柜已就位正在进行电缆桥架安装及电缆敷设;热控DCS设备已具备带电条件;输煤系统:干煤棚及斗轮机组装已展开;电除尘安装已完成75%;脱硫岛已进入工艺楼设备安装阶段;750kV升压站进入设备单体调试阶段。辅助车间土建结构已基本完成,主厂房土建施工进入砌筑及装饰装修阶段。

作为其亚新疆集团战略布局中的关键项目,昌东发电2×660MW机组建成投运后将显著降低碳排放,提升能源供应能力,为其亚延伸铝硅产业链提供核心动力支撑。与此同时,该项目对优化区域电网结构、促进可再生能源消纳、带动相关产业发展和就业具有重要意义,投产后将成为其亚新疆集团高质量发展征程上的又一重要里程碑。
